垃圾填埋场的防渗系统,是全场工程里"出了事代价最高"的一道工序。渗滤液一旦漏进地下,污染地下水后的治理成本以千万级计,而且几乎不可逆。所以国家强制标准对填埋场防渗有硬性要求:生活垃圾填埋场执行 GB16889-2008《生活垃圾填埋场污染控制标准》,危险废物填埋场执行 GB18598,两者都明确要求铺设人工防渗层,HDPE 土工膜是最主流的人工防渗材料。本文把填埋场防渗从"标准要求 → 结构设计 → 材料选型 → 施工工艺 → 焊缝检测 → 验收归档"的完整链路拆开讲,工程采购、施工方和业主都可以直接对照用。
一、防渗标准要求:先看你要执行哪个标准
填埋场类型不同,防渗要求完全不同,第一步是搞清楚项目属性:
- 生活垃圾填埋场(GB16889-2008):要求设置防渗层,HDPE 土工膜厚度不应小于 1.5mm(一般工程取 1.5mm,重要工程取 2.0mm),可采用单层衬垫+压实黏土复合结构。
- 危险废物填埋场(GB18598-2019):要求更高,HDPE 膜厚度不应小于 2.0mm,且必须采用双层衬垫系统(两层膜+中间排水检测层),膜间设置渗漏检测层,一旦上层膜破损,渗滤液被下层膜拦住并可通过检测层发现。
- 一般工业固体废物贮存场(GB18599):按场址水文地质条件分级,可能需要天然衬层+人工衬层组合。
判断口径:膜厚不是拍脑袋定的,是标准定的。招标文件里写"1.5mm 国标 HDPE 膜"还是"2.0mm 双光面 HDPE 膜、双层衬垫",对应完全不同的材料量、造价和施工工艺。采购前先核对项目执行标准,避免报错价、供错货。
二、防渗系统结构:不是"铺一张膜"这么简单
一个合规的填埋场防渗系统,从上到下是多层协同的结构。以单层衬垫生活垃圾填埋场为例,典型结构为(自上而下):
保护层 → 排水层 → HDPE土工膜 → 下保护层 → 压实黏土层 → 地基。
- 上保护层:膜上铺设 600-800g/㎡ 土工布或 30cm 以上细砂/黏土保护层,防止垃圾、机械设备、尖锐物划伤膜面。机械作业区保护层加厚。
- 排水层:导排渗滤液,常用碎石导排层(粒径 20-40mm、厚度 30cm 左右)+ 土工布反滤,或三维复合排水网+土工布组合,让渗滤液尽快流向收集系统,减少膜上水头压力。
- HDPE土工膜:真正起防渗作用的屏障层,1.5mm 或 2.0mm 国标全新料。
- 下保护层:膜下铺 600g/㎡ 以上土工布或细粒料,防止地基碎石顶破膜体。
- 压实黏土层:天然屏障层,渗透系数一般要求 ≤1.0×10⁻⁷cm/s,厚度按标准要求(一般 50cm 以上分层压实),与膜层形成"复合衬垫",膜破了还有黏土兜底。
危险废物填埋场的双层衬垫结构则是:上保护层/排水层/上层膜/检测层(土工网+土工布,用于渗漏监测)/下层膜/压实黏土/地基——两层膜之间夹一层可监测的排水检测层,是危废填埋场与生活垃圾填埋场的核心区别。
三、材料选型:膜、布、毯的参数怎么定
HDPE 土工膜(执行 GB/T 17643-2011):选国标全新料,重点看密度(≥0.932g/cm³)、拉伸强度、断裂伸长率、抗穿刺强度、耐环境应力开裂性能。填埋场长期浸泡在腐蚀性渗滤液里,膜材必须过"耐化学腐蚀"这一关——全新料 HDPE 耐酸碱盐性能好,回收料膜材性能断崖式下降,严禁用于填埋场防渗。常用厚度:1.0mm(一般防渗辅助层)、1.5mm(生活垃圾填埋场主流)、2.0mm(危废填埋场、重要工程)。
土工布(保护/反滤):常用长丝土工布 600-800g/㎡。膜上保护层取 700-800g,膜下防穿刺取 600g 以上;机械作业区建议 800g 或加砂保护层。克重太低,抗穿刺和抗拉不够,施工期容易被顶破。
GCL 膨润土防水毯(可选增强层):在压实黏土质量难保证、或场地条件受限时,用 GCL(单位面积膨润土质量一般 ≥4500g/㎡)替代或加强黏土屏障层。GCL 与 HDPE 膜复合使用,是"膜+毯"双保险结构,对不均匀沉降适应性好。
| 填埋场类型 | 生活垃圾填埋场 / 危废填埋场 / 一般工业固废贮存场(按 GB16889 / GB18598 / GB18599 执行) |
| HDPE膜厚度 | 生活垃圾 1.5mm 起(重要工程 2.0mm);危废 ≥2.0mm;按标准与设计定 |
| 膜材标准 | GB/T 17643-2011 聚乙烯土工膜,全新料,光面/糙面(边坡建议糙面防滑) |
| 保护层土工布 | 长丝 600-800g/㎡,机械作业区 800g 或加细砂保护层 |
| GCL 防水毯 | 膨润土 ≥4500g/㎡,用于复合衬垫增强 |
| 压实黏土层 | 渗透系数 ≤1.0×10⁻⁷cm/s,厚度按标准(一般 ≥50cm 分层压实) |
| 排水层 | 碎石 20-40mm 厚 30cm + 土工布反滤,或三维复合排水网 |
四、施工准备与地基验收
膜材再好,地基不合格也白搭。填埋场防渗施工前的地基验收是"一票否决"项:
- 地基平整度:压实度达到设计值(一般 ≥93-95%),表面平整,无尖角碎石、无树根、无空洞;局部凹凸不超过 ±2cm/2m 为合格(坡面按设计坡度放线)。
- 含水量:压实黏土含水量控制在最优含水量附近,过大过小都压不实。
- 检测:地基压实度、渗透系数检测报告齐全后才允许铺膜。这步省了,后面膜下气垫、顶破、不均匀沉降开裂全来了。
施工准备还有三件事:一是焊接工艺试验——进场膜材先做试焊,调试热熔焊机温度、速度、压力,确定本批次膜材最佳焊接参数并留样;二是材料进场检验——核对膜材检测报告(拉伸、穿刺、撕裂、厚度、密度等指标与批次号对应),外观检查有无破损、气泡、杂质;三是天气条件——雨雪天、大风天(4 级以上)、膜面结露时不焊接,焊接前膜面必须干燥清洁。

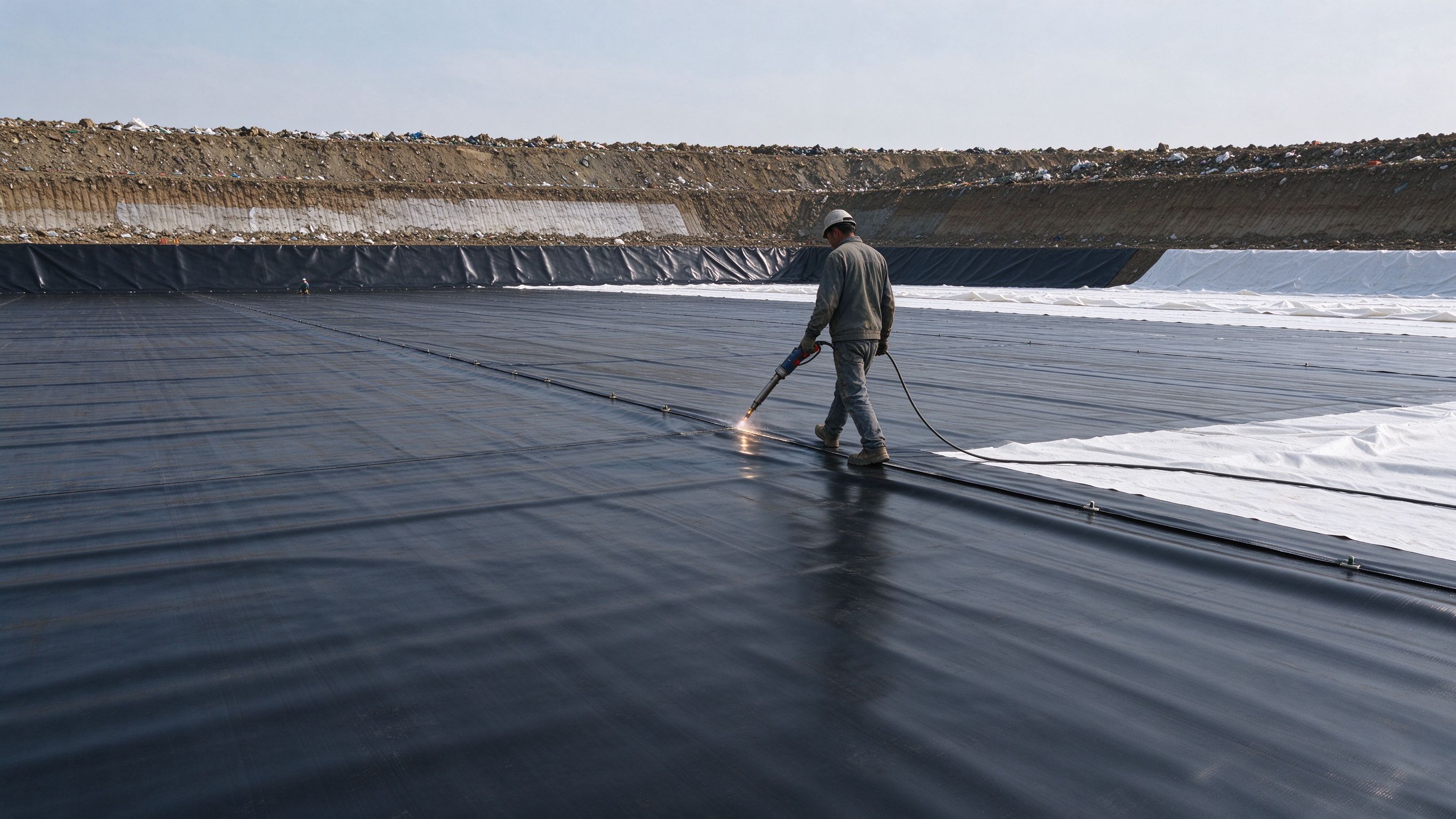

五、HDPE膜铺设与焊接工艺
铺设:顺坡向或按设计方向展开,避免拉伸过紧,预留 3-5% 伸缩量;搭接宽度:热熔焊搭接 10-15cm(双轨焊机),挤出焊搭接 7-8cm 左右;铺设时用沙袋临时压载防风吹,膜面保持平整无褶皱、无杂物。当天铺设的膜当天尽量焊完,防止夜间起风掀膜。
焊接:主体焊缝用双轨热熔焊接机(楔形焊),焊接参数以试焊确定值为准,典型区间:温度 200-240℃、速度 2-4m/min、压力按焊机标定(膜厚 1.5mm 与 2.0mm 参数不同);边坡和异形部位、修补用单轨挤出焊。焊缝搭接处必须洁净、无水无尘,焊机行走匀速、不能中途停顿。
焊缝检测(关键工序,三道):
- 充气检测(双焊缝通道):对热熔焊双焊缝间的空腔充气,压力 0.15-0.25MPa,稳压 2-5 分钟,气压无明显下降为合格——这是最常用的焊缝检验手段。
- 真空检测 / 电火花检测:挤出焊焊缝和修补处用真空箱负压检测(真空度 0.02MPa 左右保压)或电火花检测(检测电压按膜厚调整,探测针孔漏点)。
- 破坏性取样:按一定比例(一般每 500m 焊缝取一组)现场取样做剥离与剪切强度试验,焊口强度不得低于母材的 80-90%(按 GB/T 50290 及设计文件要求),取样处用同材质补丁焊回。
焊缝是防渗系统的命门,检测记录必须与焊缝位置一一对应留档:哪条缝、谁焊的、什么参数、检测结果如何,全程可追溯。很多填埋场渗漏事故,最后都追溯到某条焊缝漏检或补焊不合格。
六、边坡锚固与特殊部位处理
填埋场最容易漏的三个部位:边坡膜体、穿膜管道、锚固沟。
- 边坡锚固:坡顶设锚固沟(一般深 60cm×宽 40cm 以上,按设计),膜体延伸入沟内回填压实锚固;坡度较大(≥1:2)的边坡建议用糙面 HDPE 膜,防止膜体沿坡下滑,糙面膜摩擦系数比光面膜明显更高。
- 穿膜管道(渗滤液导排管、导气管):管道与膜体交接处用管靴/法兰连接,HDPE 管与 HDPE 膜热熔焊连接为整体(同材质相容),焊缝单独做气密性检测;管道穿膜处是渗漏高发点,必须有专项节点图施工。
- 膜与构筑物交接:检查井、收集井、池壁等刚性结构处,用不锈钢压条+膨胀螺栓+密封胶锚固膜体,压条连续布置、螺栓间距加密,转角处加圆弧过渡防止应力集中。
- 临时覆盖衔接:填埋作业区与已封场区衔接处预留搭接余量,焊口做标记保护,防止后续作业损坏。
七、质量通病与防治(施工方对照清单)
- 焊缝漏焊/虚焊:焊机参数不当或膜面不洁。防治:试焊定参、焊接前擦净膜面、焊后逐条充气检测。
- 膜下气垫:地基含水气体排出不畅,膜体鼓包。防治:地基预留排气通道/盲沟,铺设时缓慢展开排气,发现鼓包开洞排气后补焊。
- 膜面褶皱:铺设拉伸过紧或温度变化。防治:预留伸缩量、顺坡铺展、避免在高温时段拉膜。
- 回填刮伤膜面:保护层回填时机械划伤。防治:先铺土工布保护层再上机械,回填料过筛无尖角,作业区膜面加砂垫层。
- 地基沉降开裂:压实不足或软基未处理。防治:地基分层压实验收合格后再铺膜,软基区先加固处理。
- 边坡膜下滑:光面膜在陡坡上摩擦不足。防治:边坡用糙面膜,坡顶锚固沟及时回填压实。
八、验收与资料归档
填埋场防渗验收不是"看一眼没问题"就完事,要留成套可追溯的资料:
- 材料检测报告(膜材、土工布、GCL 的出厂检测+进场复验报告);
- 地基验收记录(压实度、渗透系数、平整度检测);
- 焊接工艺试验记录与焊工持证信息;
- 焊缝检测记录(充气/真空/电火花/破坏性取样,与焊缝编号对应);
- 锚固、穿管、节点部位影像资料(隐蔽工程验收);
- 竣工图纸与施工日志。
资料齐全既是验收前提,也是将来运营期渗漏排查的依据——哪个点位漏,翻记录就能定位到当时的焊缝和施工班组。
填埋场防渗选材速记:先看项目执行标准(GB16889 生活垃圾 / GB18598 危废),膜厚按标准定(1.5mm 起 / 危废 2.0mm 双层);膜必须国标全新料(GB/T 17643),重要边坡用糙面;保护层土工布 600-800g;焊缝三道检测(充气+真空/电火花+破坏取样)逐条留档。拿不准的工况,提供填埋场面积、边坡坡度、执行标准,可免费核算膜材、土工布、GCL 用量与报价。
垃圾填埋场防渗不是"铺层膜"的粗活,它是标准、结构、材料、工艺、检测五环相扣的系统工程。任一环降标,都可能在运营期以地下水污染的形式付出十倍代价。把"膜厚按标准定、焊缝全检留档、节点专项处理"这三条守住,填埋场防渗工程的质量底线就守住了。德州恒阳对外贸易有限公司可提供 1.5mm/2.0mm 国标全新料 HDPE 土工膜、长丝土工布、GCL 膨润土防水毯及填埋场防渗施工技术指导,欢迎咨询。
